پیشرفت فیزیکی 93 درصدی فاز دوم پست 400 کیلوولت کهنوج

مجری پست 400 کیلوولت کهنوج از پیشرفت فیزیکی 93 درصدی فاز دوم احداث این پست خبرداد.

مهندس علیرضا عتیقی اظهار داشت: فاز اول این پست شامل یک فیدر ترانس 230/400 کیلوولت و یک فیدر خط 400 کیلوولت بود که در تیرماه سال 99 برقدار گردید و فاز دوم شامل یک فیدر ترانس 230/400 کیلوولت و یک فیدر خط 400 کیلوولت می‌باشد.

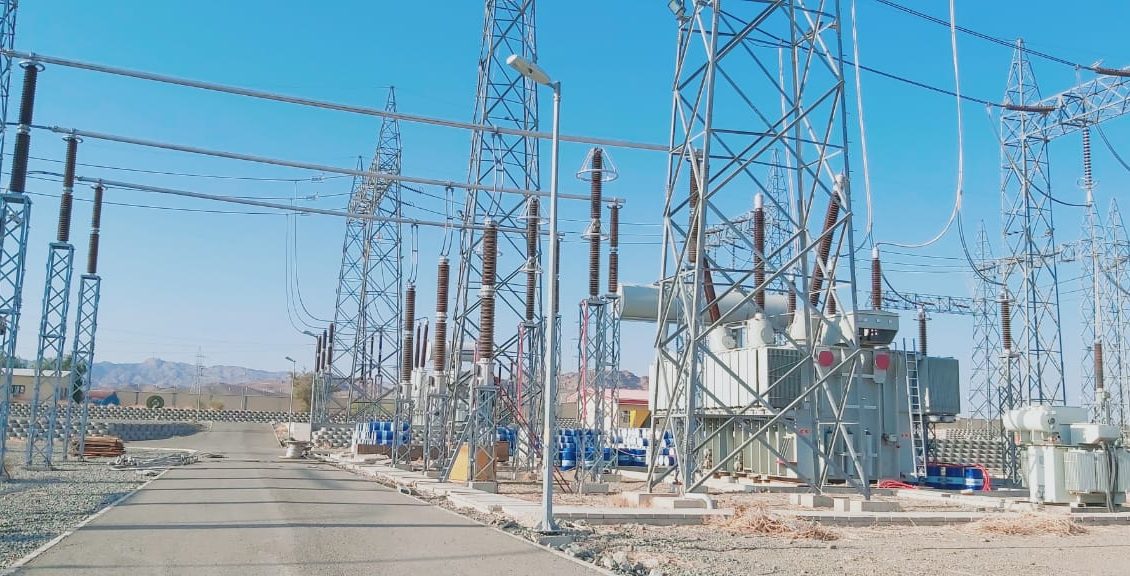

وی افزود: مرحله نهایی نصب تجهیزات به پایان رسیده است و در مرحله تست و راه اندازی است.

مهندس عتیقی در رابطه با اهداف اجرایی این طرح اظهار داشت: هدف از احداث این پست بالا بردن قابلیت اطمینان شبکه قدرت و بهبود پروفیل ولتاژ و پایداری شبکه و تکمیل رینگ 400 کیلوولت جنوب استان کرمان است.

وی همچنین افزود: این پروژه که با اعتباری بالغ بر 1300 میلیارد ریال در حال اجرا است تا پایان آذرماه سال جاری به بهره‌برداری می‌رسد و پیمانکار این پروژه شرکت پارسیان و مشاور طرح شرکت مشانیک است.
