اجرای 4 طرح پست و خط انتقال برق در جنوب کرمان

در راستای اجرای مگاپروژه های برق برای گذر از پیک بار سال 1404 ، چهار پروژه در حوزه احداث پست و خطوط انتقال برق در مناطق جنوبی استان کرمان، با هدف رفع افت ولتاژ و تأمین برق پایدار، در حال اجراست. این طرح‌ها بر اساس برنامه‌ریزی انجام‌شده، تا پیش از پیک بار سال ۱۴۰۴ وارد مدار خواهند شد.

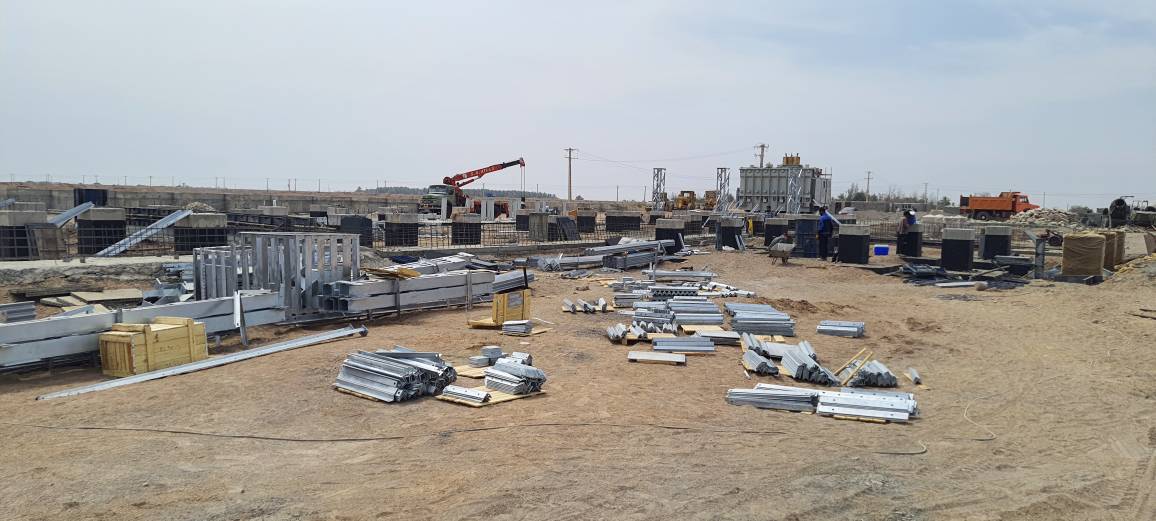

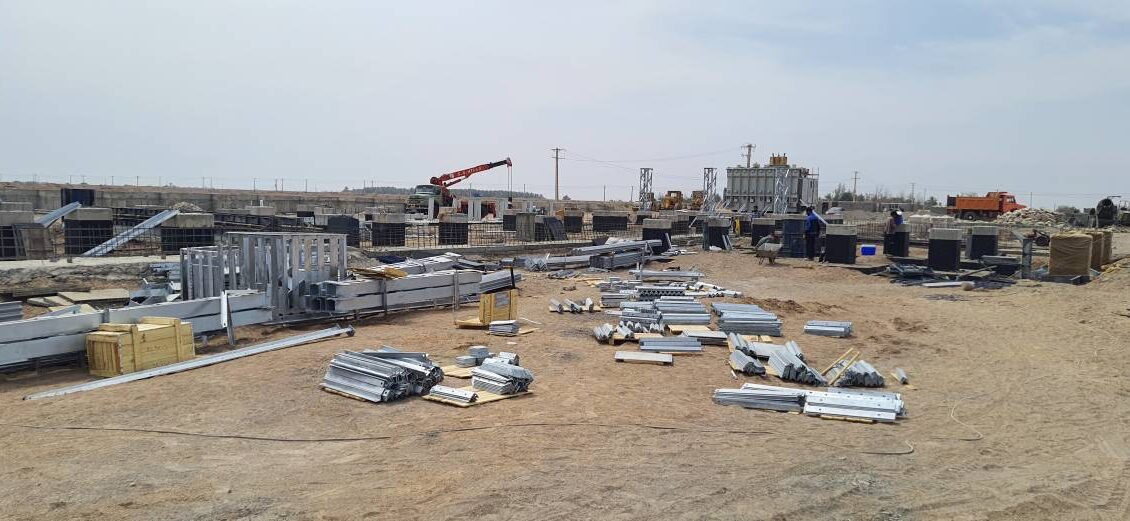

به گزارش روابط عمومی شرکت برق منطقه‌ای کرمان، عملیات اجرایی فاز نخست پست 230.20 کیلوولت میان‌دران در منطقه زهکلوت و شهرستان جازموریان از اواخر دی ماه ۱۴۰۳ آغاز شده و هم‌اکنون با سرعت در حال پیشرفت است. این پروژه با هدف تقویت زیرساخت‌های برق در جنوب استان تعریف شده است. در حال حاضر، عملیات احداث فونداسیون‌ها و دیوار پیرامونی در دست انجام بوده و بخش عمده‌ای از تجهیزات مورد نیاز از جمله تابلوهای حفاظت و کنترل، سازه فلزی، شارژر و کابل توسط پیمانکار در حال تأمین است. همچنین تجهیزات فشار قوی نظیر ترانسفورماتورهای قدرت، کلیدها و سکسیونرها پیش‌تر توسط شرکت برق منطقه‌ای کرمان تهیه شده و آماده حمل به محل پروژه است.
همزمان، خط ارتباطی این پست نیز به طول ۲ کیلومتر در حال اجراست و مقره‌ها و برج‌های مورد نیاز ساخته و آماده تست و حمل هستند.
در شهرستان جیرفت نیز عملیات اجرایی فاز نخست پست 132.20 کیلوولت میانچیل از دی‌ماه ۱۴۰۳ آغاز شده است. هدف این پروژه تأمین برق پایدار برای مشترکان منطقه است و در حال حاضر، اجرای فونداسیون‌ها و دیوار پیرامونی در دست اقدام است. تجهیزات مورد نیاز شامل تابلوهای کنترل، سازه فلزی، اتاق کنترل پیش ساخته، شارژر و کابل نیز توسط پیمانکار در حال تأمین بوده و تجهیزات فشار قوی مورد نیاز، پیش‌تر توسط شرکت برق منطقه‌ای تهیه و آماده ارسال به محل پروژه است.

در کنار این طرح، پروژه احداث خط ۱۳۲ کیلوولت ارتباطی پست میانچیل نیز به طول ۲ کیلومتر در دست اجراست. هدف از اجرای این خط، برقدار کردن پست ۱۳۲ کیلوولت میانچیل و رفع افت ولتاژ در منطقه است. نقشه‌برداری مسیر انجام شده، تجهیز کارگاه به اتمام رسیده و اخذ مجوزهای لازم از منابع طبیعی نیز در حال پیگیری است و در صورت تامین نقدینگی لازم پیش بینی می شود که پروژه های مذکور پیش از آغاز پیک بار تابستان سال ۱۴۰۴ به بهره‌برداری برسند.
