مجری طرح خط شاهماران از پیشرفت فیزیکی 85 درصدی خط فوق خبر داد و گفت: از مجموع 25 کیلومتر خط تاکنون 16 کیلومتر به طور کامل سیم کشی شده است.
مهندس حسن بخشی افزود: با توجه به پیگیری های شرکت توانیر و هماهنگی با برق هرمزگان کل سیم مورد نیاز پروژه تامین و در محل کارگاه خط تخلیه گردیده است.

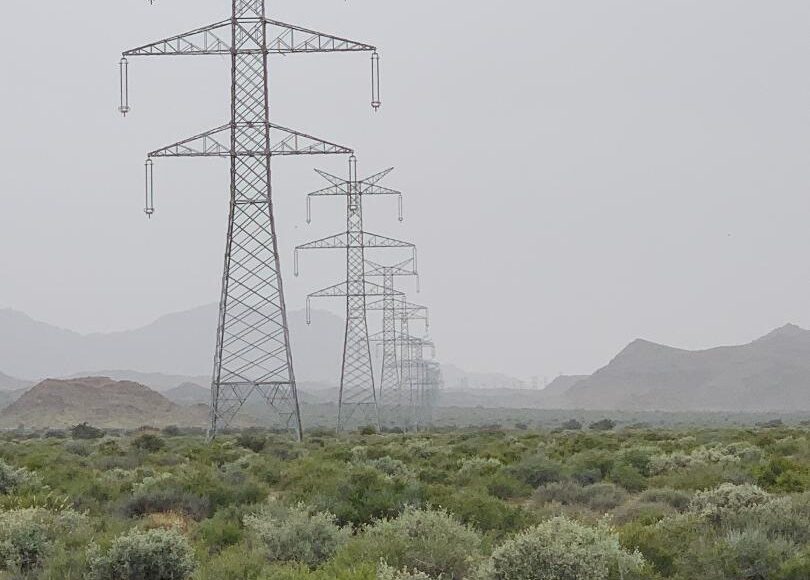

وی در خصوص روند احداث این خط گفت: عملیات فونداسیون و برج بندی این خط در سال 98 به طور کامل انجام گردیده است و بر اساس برنامه ریزی انجام شده تا 3 ماه آینده عملیات سیم کشی کامل و خط آماده برقدار شدن خواهد بود.
مجری این طرح اضافه کرد: این خط با هدف انتقال توان و انرژي و برقراري رينگ 400کيلوولت منطقه شاهماران احداث شده است.
