گزارش پیشرفت پروژه های احداث خطوط انتقال برق منطقه ای کرمان

پروژه های احداث خطوط انتقال برق منطقه ای کرمان علیرغم شرایط جنگی بر طبق برنامه زمان بندی شده در حال اجراست.
مجری طرح های خطوط انتقال و فوق توزیع شرکت برق منطقه ای کرمان با بیان این مطلب گفت: در پروژه احداث خط 132 کیلوولت بافت_ رابر کلیه 157دکل خط انتقال مذکور نصب شده اند و سیم کشی خط از هفته دوم فروردین آغاز و تا پایان اردیبهشت ماه برقدار می شود.

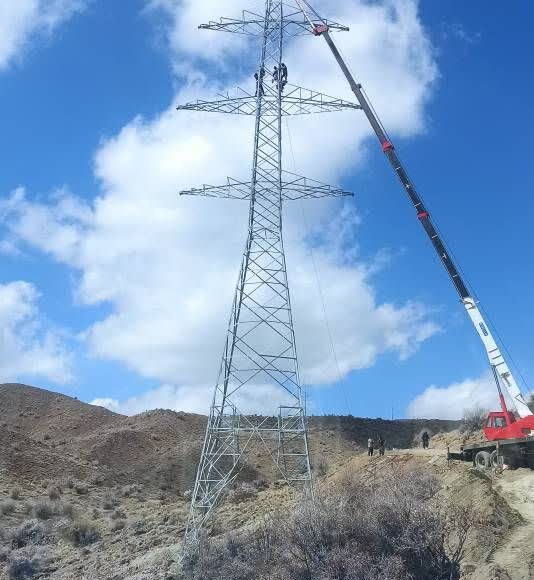

مهندس علی ابارقی ادامه داد: خط 230 کیلوولت اختیارآباد نیز در حال احداث فونداسیون است و از تعداد ۷۰ برج خط مذکور ۴۰ عدد حفاری و ۲۴ عدد بتن ریزی شده اند.
وی افزود: کلیه مقره ها و یراق آلات و سیم آلومینیوم و فیبر نوری تامین شده و آهن آلات برجها نیز در حال ساخت است.
مجری طرح های خطوط در رابطه با دیگر پروژه خط اظهار داشت: خط ۱۳۲ کیلوولت کلید خانه پرشیا که از پروژه های مگاپروژه 1405 است نیز ۲۰ اصله تیر بتنی ۱۶ متری نصب شده و سیم کشی خط نیز تا پایان اسفند ماه ۱۴۰۴ به اتمام می رسد.
