خط 400 کیلوولت پست شاهماران به زودی به مدار می آید

کارشناس ناظر خط 400 کیلوولت پست شاهماران از سرگیری عملیات اجرایی و سیم کشی این خط خبر داد.

مهندس مجتبی سالارنژاد در این رابطه گفت:  عملیات اجرایی این خط به دلیل وجود معارض به مدت 3 ماه متوقف بود که با تلاش و پیگیری مدیر دفتر حقوقی و مراجع قانونی ذی صلاح کارگاه فعال و عملیات اجرایی ادامه پیدا کرد و  پیش بینی می شود تا نیمه اول خرداد  خط فوق برقدار شود.

وی گفت: این خط که هم اکنون در مرحله سیم کشی است مجموعا دارای 40 کیلومتر  طول است که  39 کیلومتر آن انجام و 96 درصد پیشرفت فیزیکی داشته است.

وی افزود: هدف از احداث این خط تامین برق در مناطق حاجی آباد، بافت، رابر، شاهماران، ارزوئیه، باغات، فارغان و تکمیل رینگ 400 کیلوولت جنوب شرق کشور است.

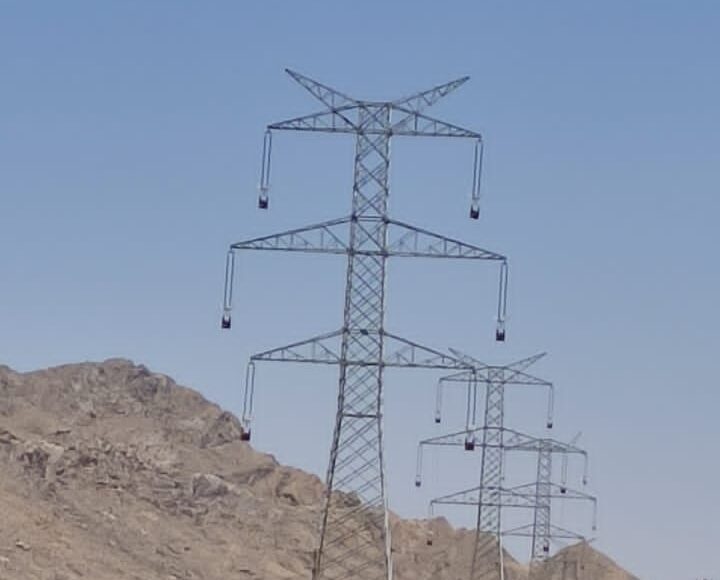

مهندس سالارنژاد گفت:  اين خط به صورت دومداره با هادی مارتین سه باندل اجرا شده و  دارای 70 پایه فلزی مشبک  است.

 وی افزود: پیمانکار این  خط شرکت توسعه پست های فشار قوی پارسیان،  مشاور آن شرکت موننکو  ایران  و قرارداد آن به صورت ارزی است.
